阿拉斯加校舍调查:追查十九次维修申请
阿拉斯加一所乡村学校多年漏水,学区反复申请维修。2025年,KYUK与ProPublica刊出调查,记者把校舍现场、产权文件、历年申请和拨款结果逐项核对。这篇作品分析围绕完整文字主篇及记者访谈展开,结合五幅原作画面,细看报道如何追踪维修项目在等待中的变化。
地板下面出了什么事
2022年,美国阿拉斯加州斯利特缪特村(Sleetmute),协助学校维修的居民Taylor Hayden打开地板上的检修口,想解决供暖问题。下面积着水,几处混凝土基础已经碎裂。此前一年,一名建筑师在检查后认为,这所学校已不适宜继续使用。
漏水始于屋顶,损坏却逐渐进入墙体和地基。到KYUK与ProPublica于2025年3月4日刊出调查时,学校的木工房、男厕所和体育馆已关闭,孩子们主要使用三间教室和一处中庭。报道要查的是:申请维修的记录一直存在,为什么房子仍坏到这个地步?
记者Emily Schwing在同日发表的完整文字访谈中说,最初有一位村民不断打电话、发短信,向她描述校舍损坏。她多年在阿拉斯加小社区采访,常住在学校,曾发现饮水、排污、窗户和供电问题;走访斯利特缪特后,她开始把这些见闻联系起来。

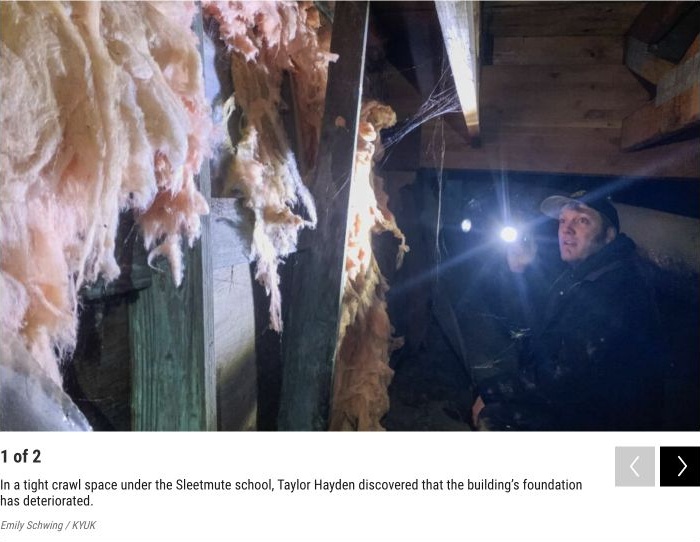

报道团队进入楼底和阁楼,记录积水、暴露的电线、破损隔热材料等情况。下面这幅原作画面中,Hayden拿着手电筒趴在楼底。现场照片让读者看清检查的位置;建筑物是否安全,则由报道引用的建筑师检查结论说明。
先查校舍归谁,再查钱有没有拨下来
在美国,公立学校建设和维修通常由地方学区负责,房产税是重要财源。阿拉斯加的这些乡村却有不同条件:许多社区没有可以征收地方税的市镇政府,校舍投资几乎依赖州政府。把维修问题直接推给校长,会漏掉谁有财力、谁拥有建筑物这两件事。
Schwing查阅了能够找到的校舍产权文件,并逐年查看州教育部门自1998年以来收到的拨款申请。团队对契据等资料的核对显示,当时仍在运行的128所乡村公立学校中,略少于一半属于州政府。她在访谈中还区分了学区的日常照管与州方对所属校舍建设、维修的出资责任。
学区需要每年提出申请,州教育部门据此编制项目优先名单。团队把历年的申请放在一起看:自1998年以来,至少135个乡村校舍项目等了五年或更久,其中33个超过十年。这些数字回答了等待延续多久,也让斯利特缪特的经历有了可比较的项目范围。
报道另列出1,789份乡村学区拨款申请,其中14%获得资助。这里的单位是申请,同一项目可以年年再报;前面的135和33统计的是等待项目。保留这一区别,读者才不会把多年未解决的一项维修,误读成许多所不同学校。
州教育部门负责人Deena Bishop承认资本改善项目的运作有问题,但表示部门受到州议会拨款决定的限制。报道把这一解释放在等待记录旁边:教育部门负责排序,议会决定资金。优先名单上出现项目,并不意味着相应预算已经落实。
旧文件里已经出现过相似的校舍问题
为什么还要翻阅半个世纪前的文件?Schwing在访谈里提到,她找到1971年一次国会听证的文字记录。参议员Mike Gravel当时描述由联邦印第安事务局管理的阿拉斯加学校,谈到危险校舍。她说,那些描述让她想到自己最近进入过的学校。

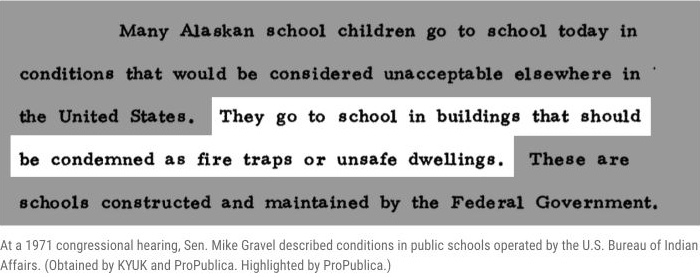

原作呈现了这份听证记录的局部,并由ProPublica标亮相关文字。读者能同时看到发言人、当年的问题和原句。它交代的是州政府接手部分校舍以前的状况,与2025年的现场分属不同时间。

另一个文件来自法庭。1997年,一批阿拉斯加原住民家长起诉州政府的教育拨款安排。法官John Reese在1999年的命令中写到屋顶、饮水、污水倒灌和拥挤问题,并指出有些乡村学校多年处于优先名单前列,却仍没有拿到钱。

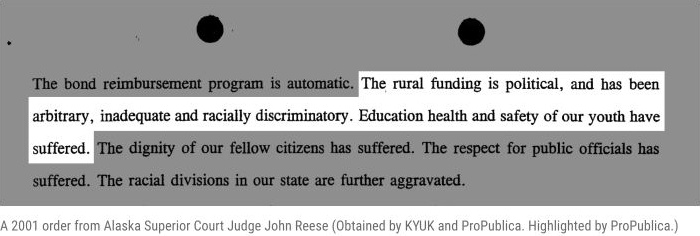

原作展示的2001年命令进一步记录了Reese对当时拨款制度的批评,包括分配任意、经费不足和种族歧视。这些措辞属于法官对当时案件的判断。文件与新一轮申请记录相接,报道就能具体比较:曾经被指出的问题,后来在哪些项目中再次出现。
拿到屋顶维修的钱,校舍却需要重建了
斯利特缪特2007年首次提出的校舍维修申请略高于41.1万美元,到2024年升至160万美元。团队没有止于比较两笔金额,还追踪工程内容怎样改变。它发现,至少20个案例中的维修申请在等待后变成了拆除重建方案。
阿尼亚克村的Auntie Mary Nicoli小学提供了一个完整例子:2007年申请950万美元翻修,等了11年,州政府在2018年花1,860万美元将其重建。第二笔钱对应的是另一种工程规模。只把两个金额并排画成涨价图,会漏掉从翻修变成重建这一变化。
持续申请本身也消耗经费。申请附带37页填写指引,还要求学区提供六年资本改善计划。一些学区负责人说,为提高排名,他们感到有必要附上工程检查或场地状况调查。Kuspuk学区负责人Madeline Aguillard称,自2021年以来,学区为加强斯利特缪特的申请材料花了20万美元以上。
2024年夏,州政府终于批准屋顶维修拨款,此时学校此前已提交19次请求。这一批准早于2025年的调查主篇,不能算作主篇发表后的成果。Aguillard说,建筑已经恶化到需要新校舍,原来的屋顶维修方案不够了。
学区因此询问,能否用这笔钱加固校舍、运入模块化教室,或者借用社区其他建筑上课。按Aguillard的说法,教育部门还要求证明此前没有为屋顶维修出资,以及缺乏维修怎样造成进一步损坏。部门在邮件中解释,这是为确保资金使用恰当,并了解所需工程的完整范围。
即便有施工方案,运输也会影响能做什么。斯利特缪特不通公路,重型设备需要沿河运进。学区本来希望与当地跑道工程共享机械以节省费用,但跑道项目在2024年秋完成后,州交通部门把设备运走了。报道在拨款决定之后继续写这些障碍,解释钱与施工之间还隔着什么。
一块需要翻面的厕所门牌
数字和文件之后,原作回到学校怎样过一天。男厕所关闭,学生、教师和其他工作人员共用一间厕所。门上用粉色细线挂着一个文件夹,一面写“Boys”,另一面写“Girls”,靠翻面告诉孩子现在轮到谁使用。照片保留了这个安排,而不只用“设施不足”概括。

体育馆关闭还影响了课间活动、篮球赛和社区募款电影夜。报道中的临时办法,是在假期给木工房增设从地面顶到天花板的支撑。对照前文“屋顶维修获批”的记录,这些具体用途和临时加固,让读者知道原作发表时建筑实际处于哪一步。
后续报道继续核对公共决定。2025年3月14日,东南岛学区负责人Rod Morrison在州参议院财政委员会展示一只发黑的灯泡,称体育馆六盏灯曾出现类似险情,而灭火系统无法工作。该学区为Thorne Bay学校更换灭火系统已申请至少17次;听证当天没有作出最终拨款决定。
到2026年6月24日,州长签署预算,近1.59亿美元用于校舍建设、维护与维修。
这篇报道最值得学的地方
《Alaska’s Crumbling Schools》系列获得2025年度IRE奖的小型音频组奖项,获奖名单于2026年5月公布。评委同时肯定Schwing进入楼底、阁楼记录现场,以及团队取得并分析多年文件和数据的工作。这里展开的是系列中的完整文字主篇及文字访谈,奖项归于系列。
对地方公共设施报道,可以借用的一个选择,是跟着同一个维修项目跨年核对。斯利特缪特的19次请求和阿尼亚克的翻修、重建之别,都要求记者把学校名称相同的记录继续往下读:当年要修哪里,申请多少钱,后来批准了什么,现场又发生了什么变化。
遇到“多年申请、终于获批”的新闻,第一步可以先找出这个项目最早和最近的一份申请,核对工程内容,再向使用者和负责拨款的部门询问中间的变化。两份文件若对应不同施工范围,就先把变化讲清;再查完工、验收记录和现场使用状况,才能知道这笔钱最终修好了什么。
方法提要
对照校舍产权、日常照管责任与建设维修出资责任。
按同一项目跨年核对申请、工程范围和拨款结果。
用现场和文件说明维修获批之后实际发生了什么。
